> 新闻中心 > 工程动态 >

工程动态
  • 宜州西项目首条超高压电力线路迁改完成
  • 发布时间:2023-03-21 10:49:52  来源:广西路桥工程集团有限公司  点击数量:
  •   3月17日,宜州西项目首条超高压电力线路顺利完成迁改并恢复送电,为后续项目建设工作扫清障碍。

      电力线路的迁改是影响项目建设推进的重要因素,宜州西项目全线共需迁改7条超高压线路,此次完成迁改的是位于主线K34+272处的金中直流500kv超高压线,需拆除单回铁塔1基,新建单回铁塔2基,线路长度485米。

      电力迁改的线路电压等级高,迁改手续复杂、周期漫长,涉及产权单位繁多,施工条件苛刻,推进过程异常艰难。面对困难,宜州西项目提前谋划、持续跟进:一是成立电力线路迁改工作小组,凝聚各部门精干力量,以挂图作战、倒排工期的方式,急事特办、专人专办,齐心协力加快各项任务落实;二是积极协调各方资源,扎实做好相关手续的协调办理,尤其是提前协调供电公司向上争取停电窗口期,排定停电接割时间,突破第一道难关;三是积极协同相关迁改队伍,组织专业队伍深入现场反复勘察,研究现场施工方案,制订可行的杆线迁改方案;四是组织相关单位召开超高压线迁改推进工作专题会议,研究讨论制定各项施工计划,高效组织抢工作业。迁改工作启动后,宜州西项目统筹抓好施工质量、安全和进度管控,积极协调各方资源助力迁改队伍克服施工难题,确保了迁改工作有序推进。

      首条超高压电力线路迁改的完成,为加快项目建设提供了强有力的保障。接下来,宜州西项目将紧盯关键节点,以常抓不懈的态度关注推进过程,与相关单位加强沟通,密切配合,确保各项迁改工作加快推进。(路面分公司 李政英 文/ 覃有迁 图)

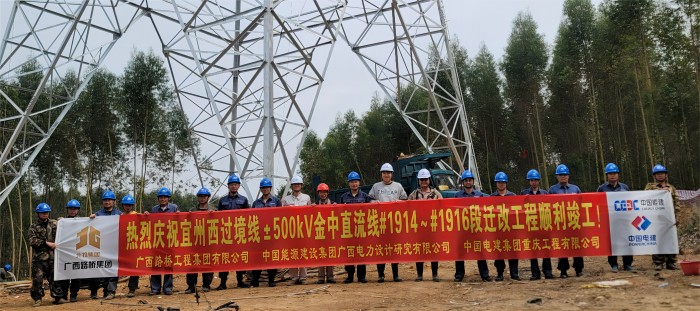

    图为参建人员合影

联系我们|版权声明|诚聘英才|网站地图|在线调查
